RegionGlobal Website
400 0518 700
News Center
News Center
杭州蕭山江東晶鑫科技建設工程進展
2010-11-10

        自九月二十八日晶鑫科技廠房建設工程開工奠基以來,在該工程項目建設、施工、監理、設計各方的全力支持,配合下克服種種困難,實際施工進度比計劃進度快約一周時間,完成294根預應力管樁打樁與地基承臺的澆筑。
    為了實現春節前完成廠房結構、建筑的建造;2011年三月底全面竣工的目標。自九月中旬以來施工各方精心組織,投入大量的人力、物力,動用大量的施工機械,首先完成三萬余方的土方回填。二臺打樁機械連續運轉,按時完成打樁任務。經高應變、低應變和靜載測試符合設計要求。三幢施工臨時用房排布在場地東側,滿足了200余位施工人員的住宿與辦公。50畝土地的圍墻與柵欄按時完畢。廠房的基礎承臺已全部完成基礎混凝土澆搗,基礎墻砌筑到±0.000。部分鋼結構梁、柱材料構件已進場,本周已開始上部鋼結構的吊裝與混凝土結構部分的支模與鋼筋綁扎。一個嶄新的工廠雛形即將顯現在江東工地。

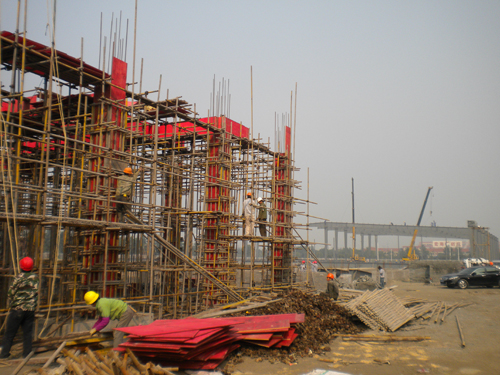

杭州蕭山江東晶鑫科技建設工程施工進度
